ページの先頭です。 メニューを飛ばして本文へ

本文

施工風景編

ページID:0002404 更新日:2022年9月12日更新 印刷ページ表示

志木市新庁舎建設工事及び志木市新庁舎人工地盤建設工事の様子を、工事開始から竣工までご紹介します。

令和2年度施工風景

令和2年11月時点

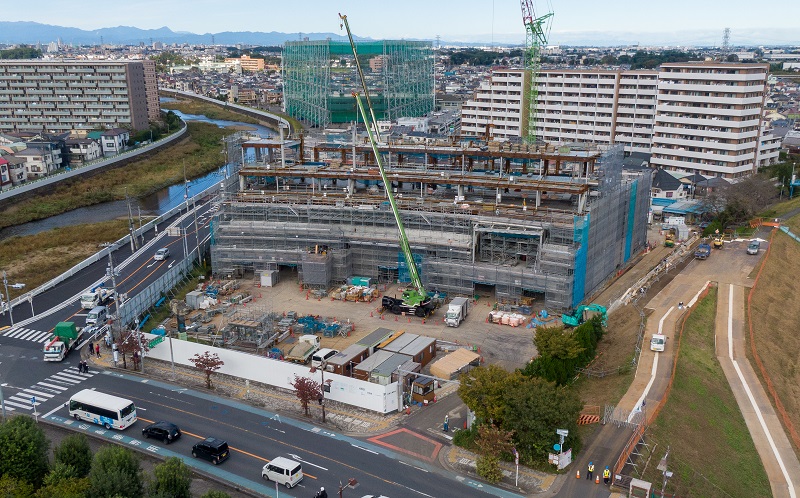

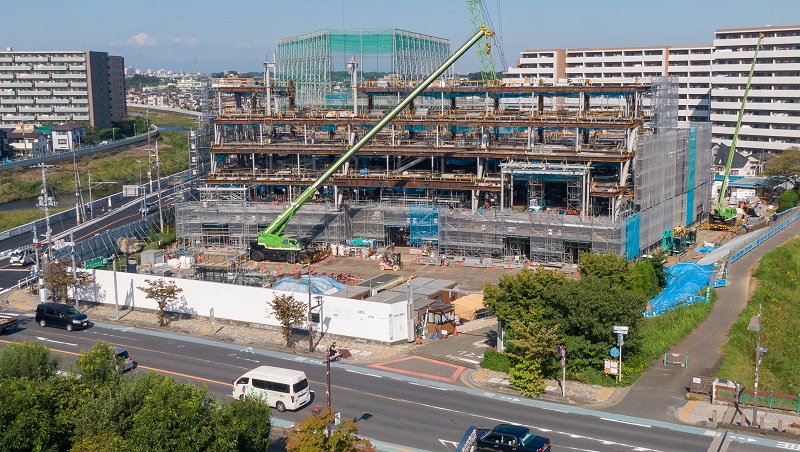

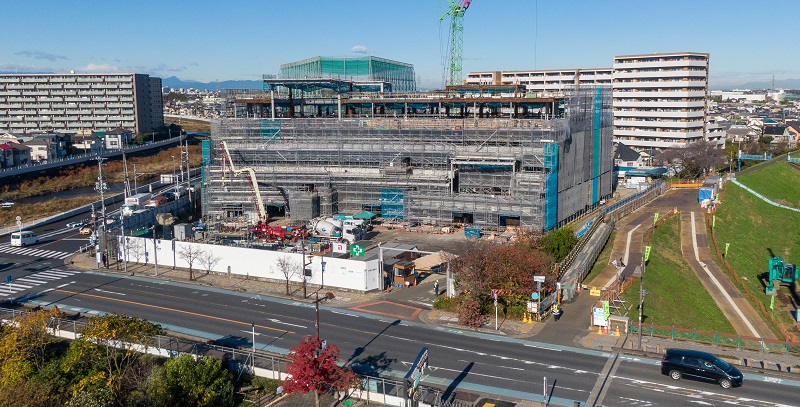

新庁舎建設工事全景 令和2年11月28日
11月28日(土曜日)敷地南側より撮影

写真中央の重機で、地盤を強くするための砂杭の施工を行いました。

令和2年12月時点

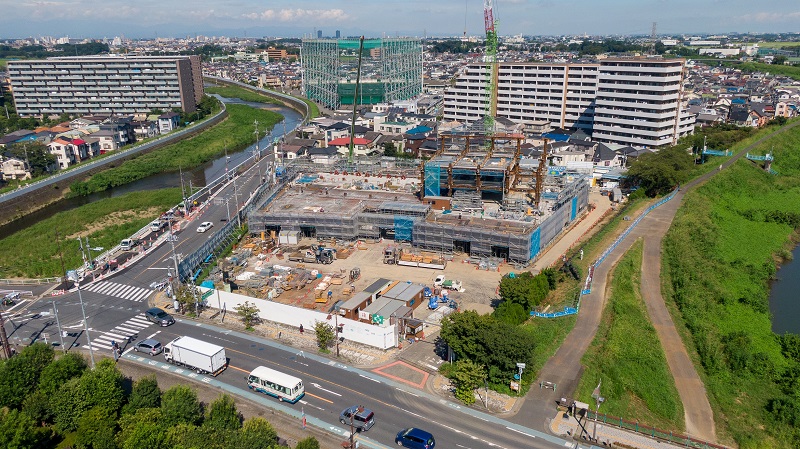

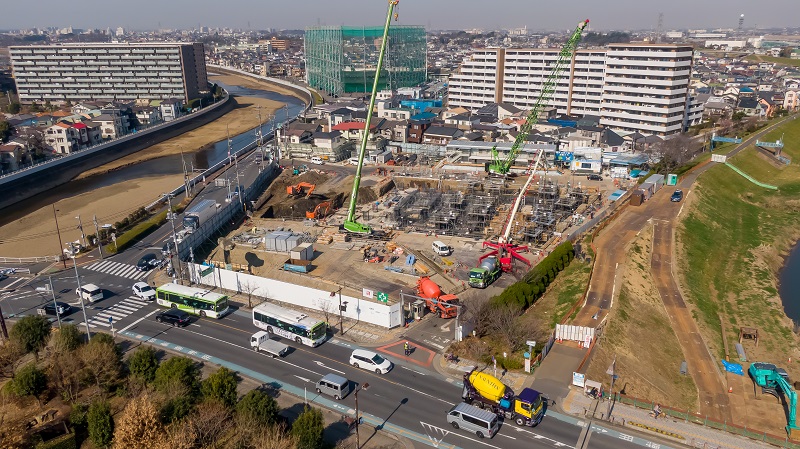

令和2年12月 新庁舎建設工事全景
12月24日(木曜日)敷地南側より撮影

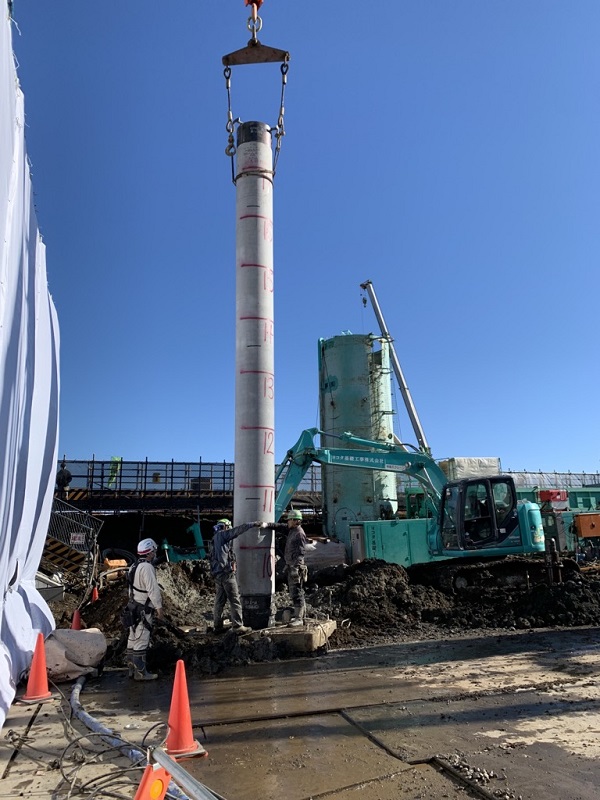

コンクリート杭の打設を行いました。

中央の大きなふたつの重機のうち、向かって右側の重機で支持層(固い地層)まで掘削しセメントを注入しました。

その後、セメントが固まるまでに、左側の重機でコンクリート杭を吊り込みました。

重機の左側に並べてあるのがコンクリート杭です。1本約10mの杭を3本1組、長さ約30mとして使用しました。

令和3年1月時点

新庁舎建設工事現場状況(令和3年1月時点)
1月22日(金曜日)敷地南側より撮影

杭工事が完了し、基礎を設置するための掘削作業を行いました。

掘削後、基礎躯体工事(配筋・コンクリート打設等)を始めました。

令和3年1月 新庁舎建設工事掘削の様子
1月29日(金曜日)撮影 掘削後の基礎工事前の様子

令和3年2月時点

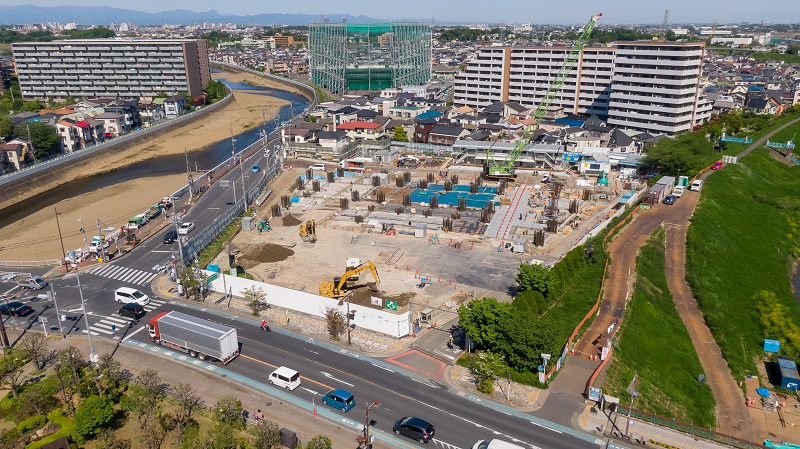

新庁舎建設工事 令和3年2月
2月22日(月曜日)敷地南側より撮影

掘削作業及び基礎躯体工事(配筋・コンクリート打設等)を並行して進めました。

東側(写真右側)から作業を行い、東側では基礎躯体工事、西側では基礎設置のための掘削を行っていました。

撮影日は、東側の工区で、配筋・型枠組立が完了した部分のコンクリート打設を行っていました。

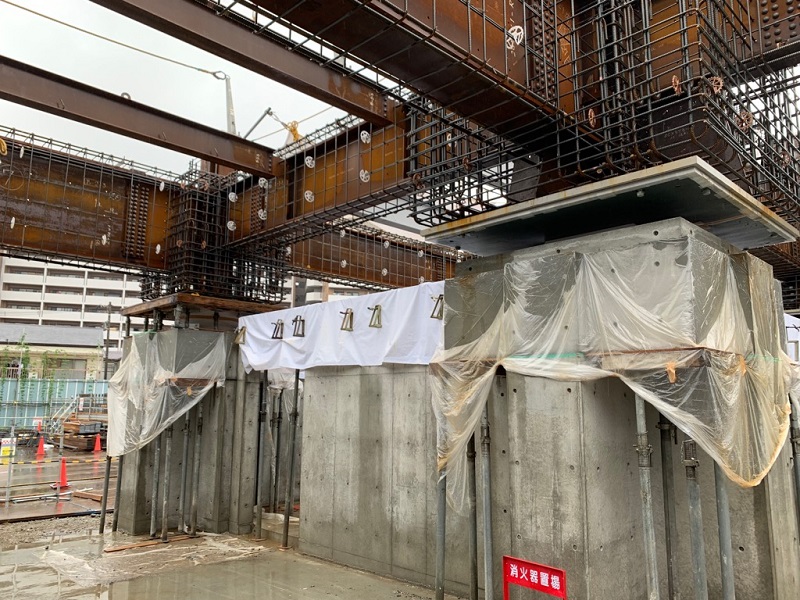

新庁舎建設工事 基礎梁配筋
基礎梁の鉄筋の組立状況

基礎梁の配筋が終わった様子です。高さ2mほどあります。このあと外側に型枠を組立し、コンクリートを打設しました。

新庁舎建設工事 柱鉄筋吊り込み
柱鉄筋の吊り込みの様子

地上で組み立てた柱の鉄筋を、クレーンで吊り込みしている様子です。

このように、地上で部分的に組み立てたものをクレーンで設置しました。

令和3年3月時点

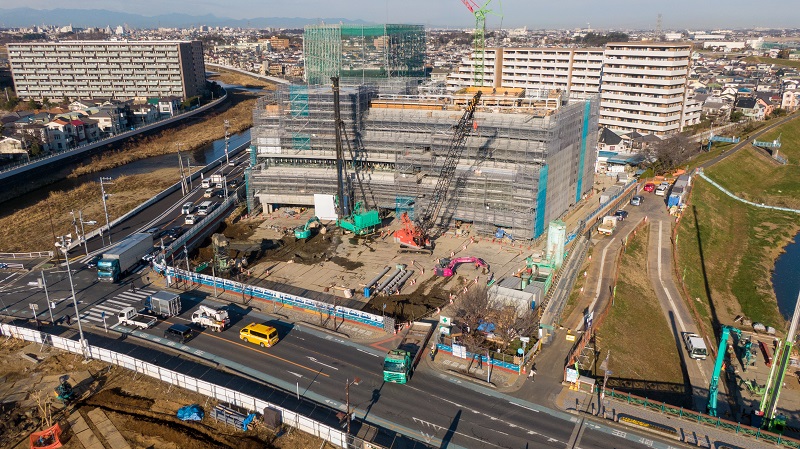

 新庁舎建設工事 令和3年3月
3月22日(月曜日)敷地南側より撮影

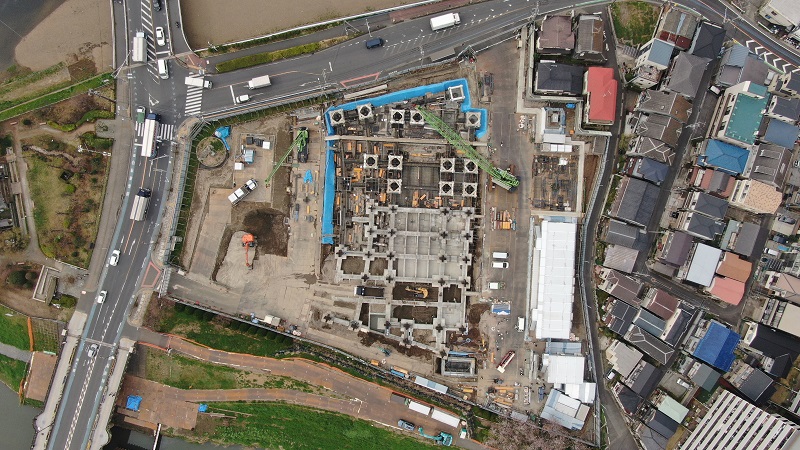

新庁舎建設工事 令和3年3月上空からの写真
3月22日(月曜日)敷地直上より撮影

2月に引き続き、基礎躯体工事(配筋・型枠設置・コンクリート打設等)を行いました。

令和3年度施工風景

令和3年4月時点

令和3年4月進捗状況写真
4月22日(木曜日)敷地南側より撮影

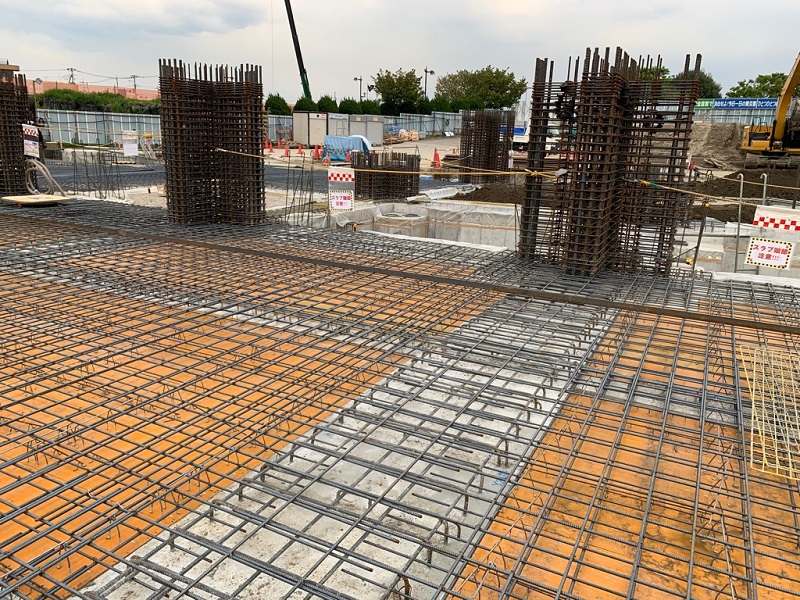

新庁舎建設工事 地下1階床配筋状況
4月9日(金曜日)撮影 地下1階床躯体工事 配筋状況

基礎躯体工事(配筋・型枠設置・コンクリート打設等)が完了しました。

地下1階床及び柱の躯体工事を行いました。

令和3年5月時点

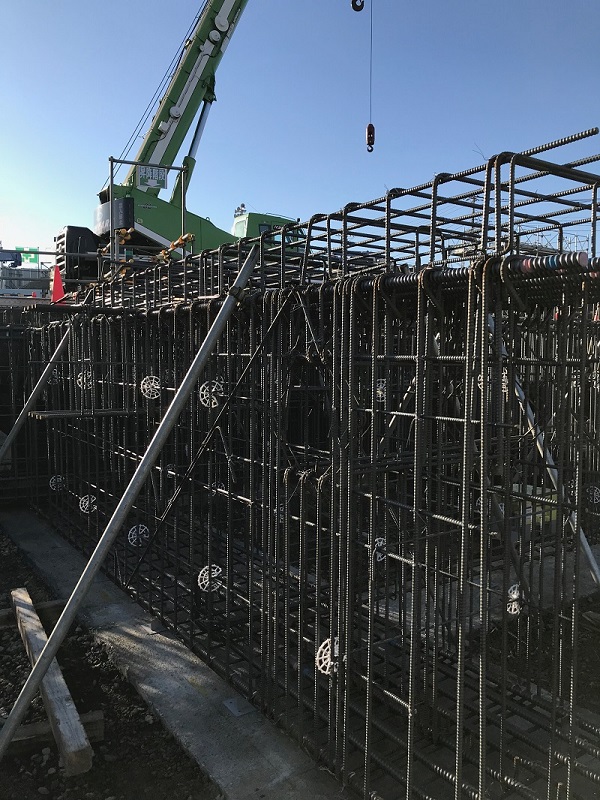

令和3年5月 新庁舎建設工事進捗状況
5月20日(木曜日)撮影 敷地南側より撮影

地下1階柱 型枠組立状況
5月14日(金曜日)撮影 地下1階柱・免震下部基礎 型枠組立状況

地下1階の床躯体工事が完了し、地下1階柱及び免震下部基礎躯体工事を行いました。

東側(写真右側)では、地下1階壁躯体工事が始まりました。

令和3年6月時点

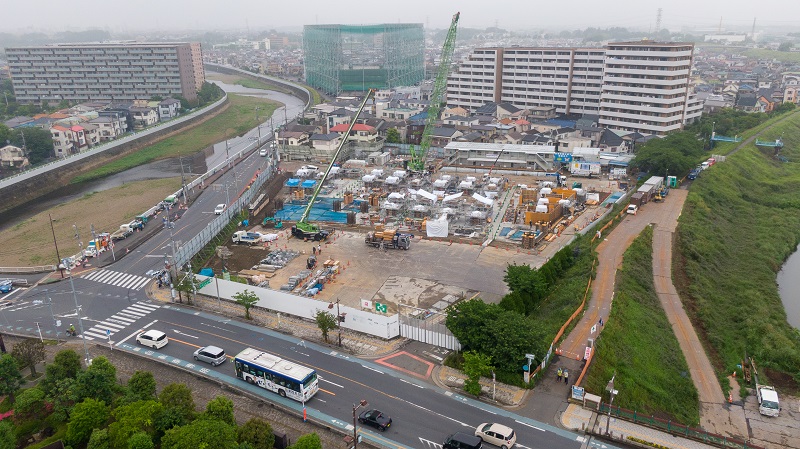

新庁舎建設工事6月進捗状況 全景
令和3年6月22日(火曜日)敷地南側より撮影

免震装置設置状況

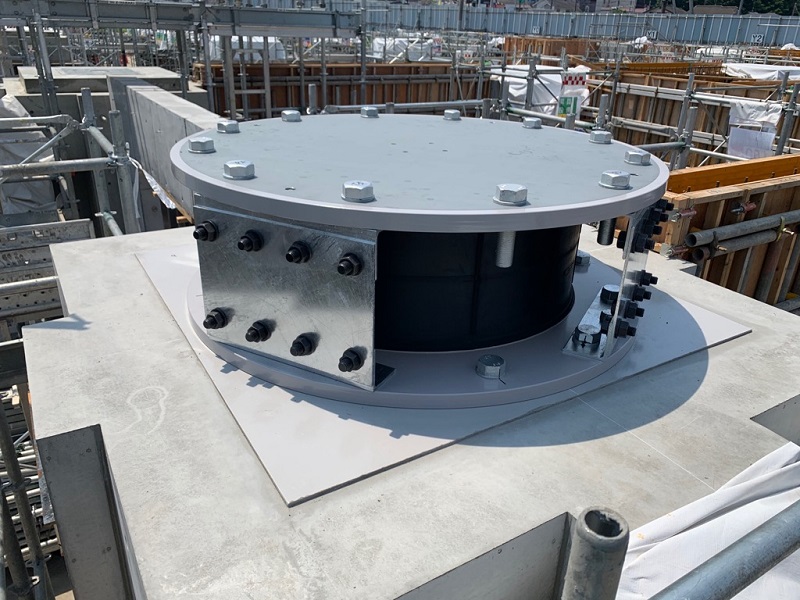

令和3年6月8日(火曜日)撮影 免震装置設置状況

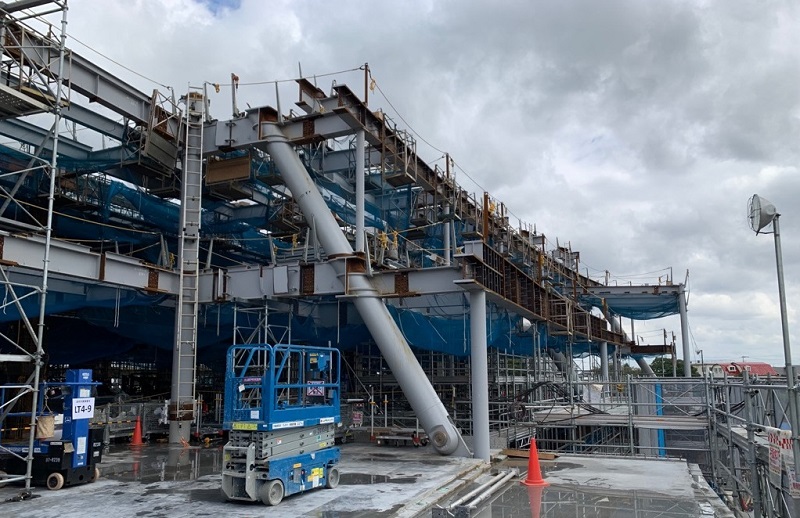

1階床躯体工事
令和3年7月2日(金曜日)撮影 1階床躯体工事状況

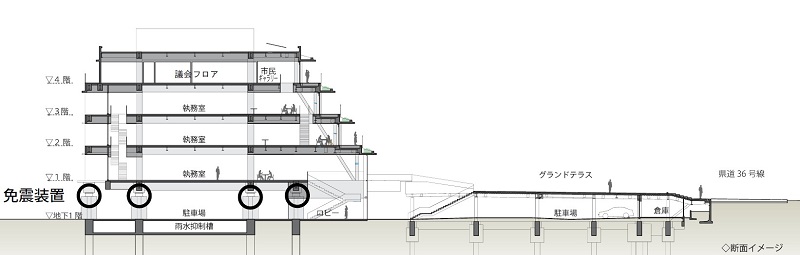

免震装置設置個所説明図
免震装置(積層ゴム等)設置箇所

地下1階柱上部に免震装置(免震ゴム等)を設置しました。

1階床部分の躯体工事を行いました。

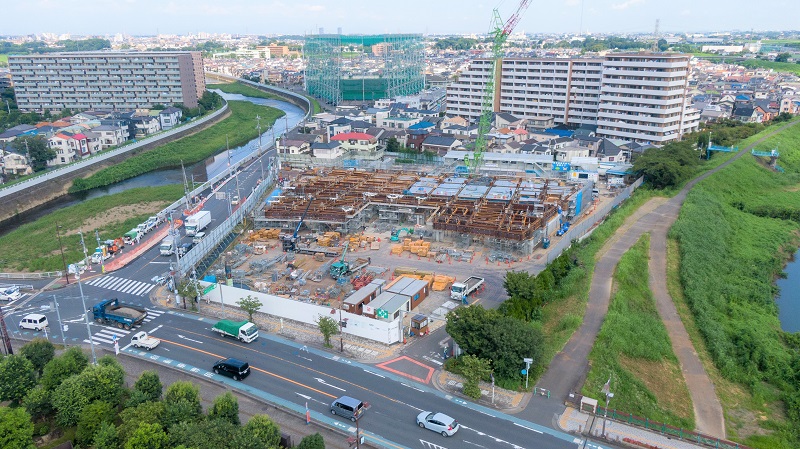

令和3年7月時点

新庁舎建設工事7月進捗状況 全景
令和3年7月21日(水曜日)敷地南側より撮影

6月に引き続き、1階床部分の躯体工事を行いました。

令和3年8月時点

令和3年8月 新庁舎建設工事進捗状況
令和3年8月21日敷地南側より撮影

令和3年8月 新庁舎建設工事進捗状況
令和3年9月7日柱・梁組立て状況(1階エントランス付近)

1階床躯体工事が完了し、鉄骨の柱・梁の組立工事を行いました。

8月末の時点で、3階の床部分まで組立てが完了しました。

令和3年9月時点

新庁舎建設工事 令和3年9月時点
令和3年9月21日敷地南側より撮影

鉄骨柱・梁の組立て工事が進み、建物の形がわかるようになってきました。

9月末時点では、3階から最上階にかけての組立て工事を行いました。

令和3年10月時点

新庁舎建設工事 令和3年10月時点
令和3年10月21日敷地南側より撮影

新庁舎建設工事 令和3年10月時点
令和3年10月15日3階南側テラス付近

9月に引き続き、鉄骨柱・梁の組立て工事や、各階床スラブの配筋・コンクリート打設工事を行いました。

また、内外装の仕上工事を始めました。

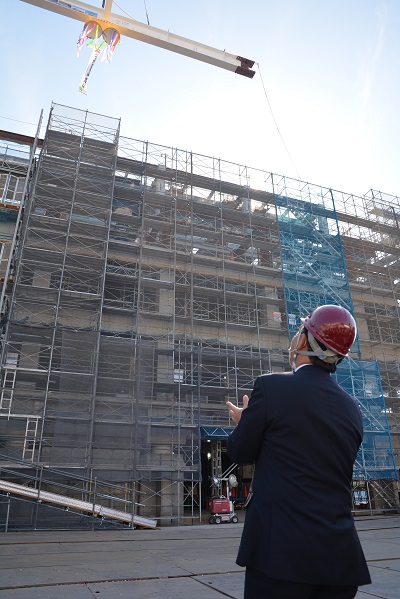

令和3年11月時点

鉄骨柱・梁の組立工事が完了し、施工者の鹿島建設株式会社主催で上棟式が行われました。

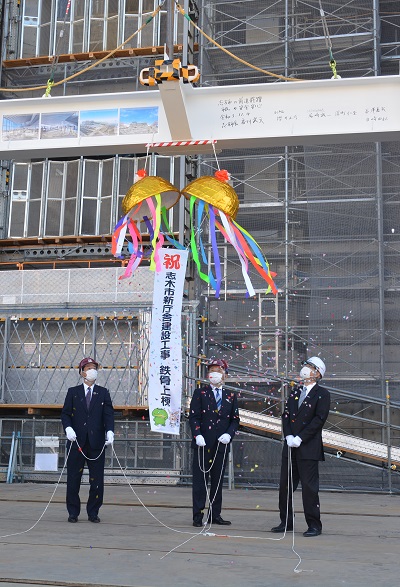

新庁舎建設工事 上棟式の画像1

新庁舎建設工事 上棟式の画像2
令和3年11月4日 上棟式の様子

躯体工事(床スラブのコンクリート打設等)、内外装仕上工事、建築設備工事を並行して進めました。

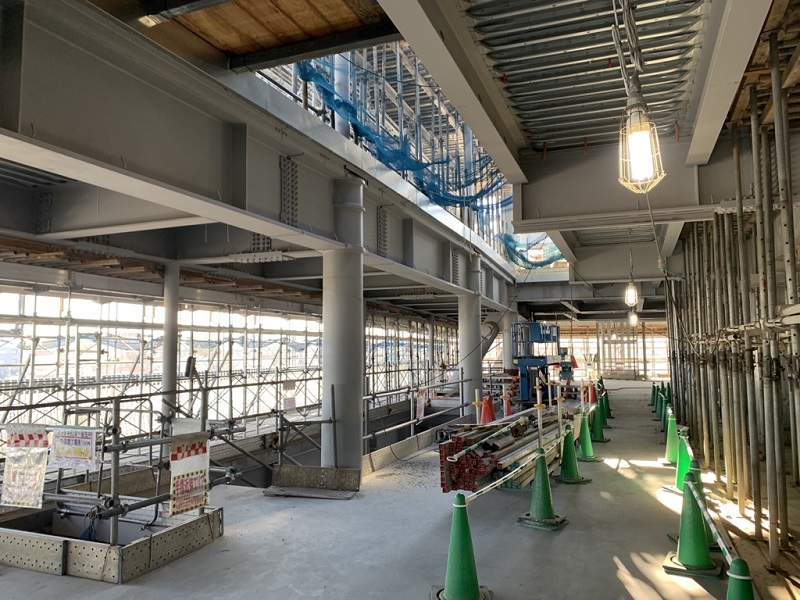

新庁舎建設工事 11月施工状況
令和3年11月24日敷地南側より撮影

新庁舎建設工事 11月進捗状況

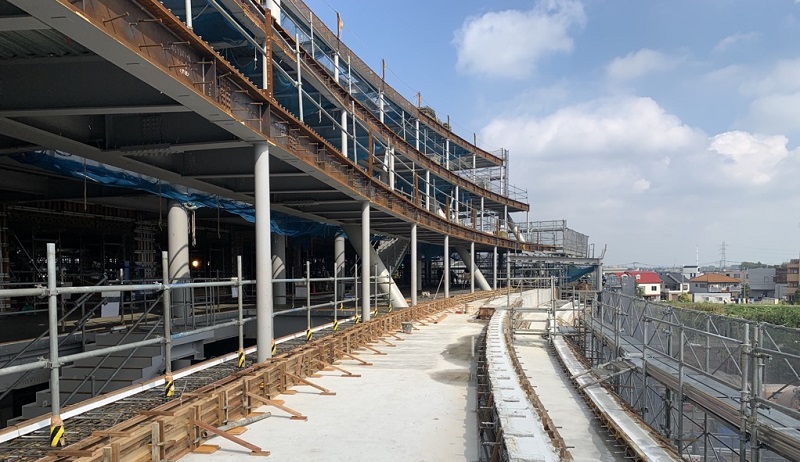

4階南側テラス配筋状況(令和3年11月)

令和3年12月時点

新潮社建設工事進捗状況
令和3年12月21日敷地南側より撮影

新庁舎建設工事進捗状況
令和3年12月27日(3階待合スペース付近)

新庁舎建設工事では、11月に引き続き、躯体工事(床スラブのコンクリート打設等)、内外装仕上工事、建築設備工事を並行して進めました。

敷地南側の人工地盤建設工事では、中旬より現場作業に着手しました。既存の擁壁の取り壊しや、山留の設置を行いました。

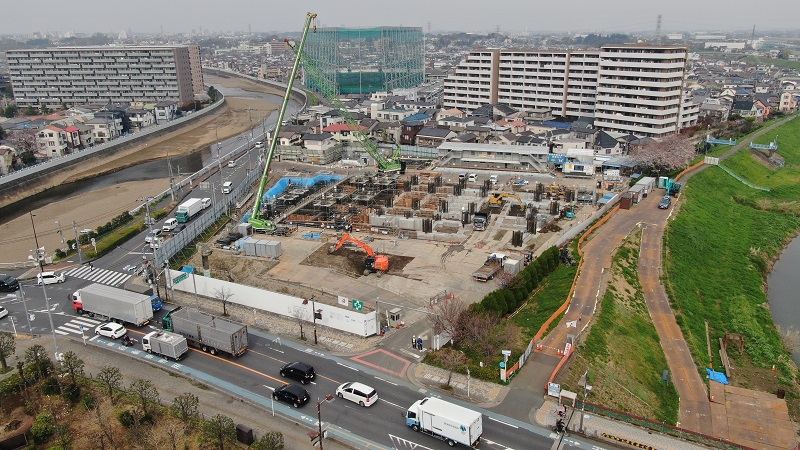

令和4年1月時点

新庁舎建設工事進捗状況 令和4年1月
令和4年1月20日敷地南側より撮影

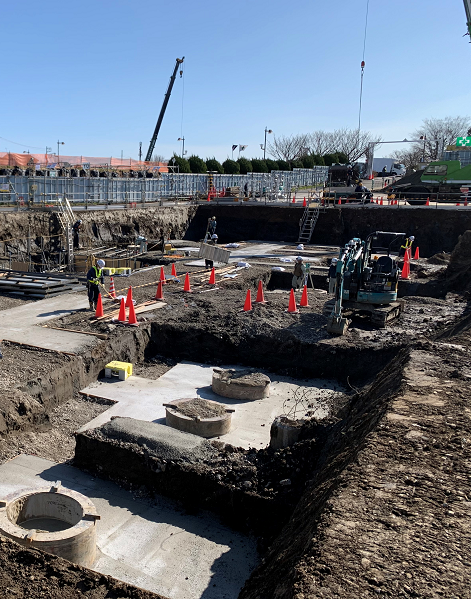

人口地盤建設工事 杭工事施工状況
令和4年1月12日敷地内より撮影(人工地盤建設工事 杭工事施工状況)

新庁舎建設工事では、建物の基本構造となる躯体工事が完了しました。

敷地南側の人工地盤建設工事では、既製コンクリート杭工事が完了しました。

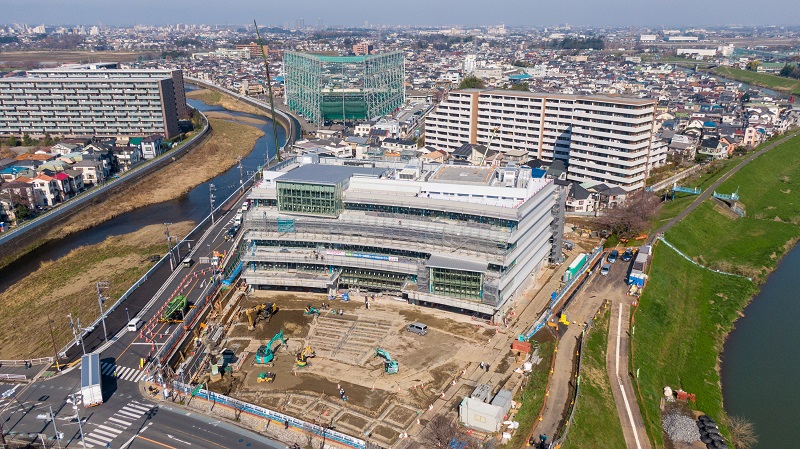

令和4年2月時点

新庁舎建設工事2月進捗画像
令和4年2月21日敷地南側より撮影

新庁舎建設工事では、1月に引き続き、内外装仕上工事、建築設備工事を行いました。

外構工事にも着手しました。

敷地南側の人工地盤建設工事では基礎工事を行いました。

令和4年3月時点

新庁舎建設工事2022年3月24日撮影
令和4年3月24日敷地南側より撮影

新庁舎建設工事では、2月に引き続き、内装仕上工事、建築設備工事、外構工事を行いました。

人工地盤建設工事では、基礎工事が完了し、鉄骨の柱・梁の組立工事や擁壁工事を行いました。

令和4年度施工風景

令和4年4月時点

20220412現場画像
令和4年4月12日撮影

20220419現場写真
令和4年4月19日敷地南側より撮影

新庁舎建設工事では、6月末の竣工に向けて内装仕上工事、建築設備工事、外構工事を行いました。

敷地南側の人工地盤建設工事では、基礎工事が完了し、鉄骨の柱・梁の組み立て工事や擁壁工事を行いました。

令和4年5月時点

20220519新庁舎建設工事画像
令和4年5月19日敷地南側より撮影

新庁舎建設工事では、工事完了に向け内装仕上工事、建築設備工事、外構工事を行いました。

敷地南側の人工地盤建設工事では、鉄骨の柱・梁の組立工事が完了し、広場部分の床のコンクリート工事や擁壁、外構工事、内装仕上げ工事が始まりました。

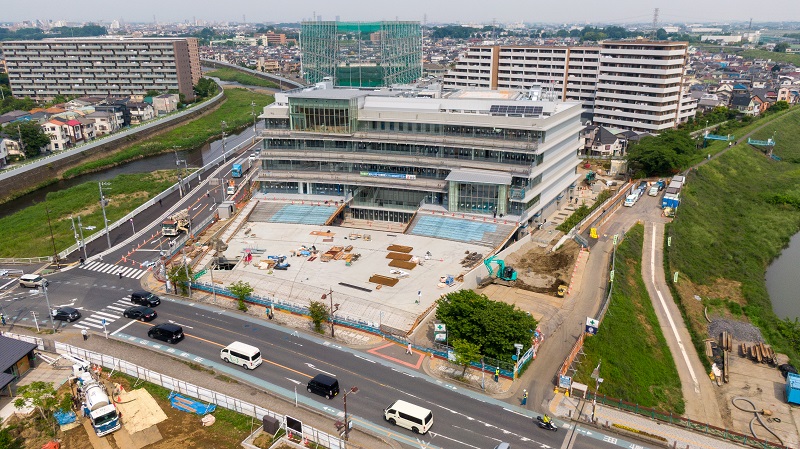

令和4年6月時点

令和4年6月20日撮影新庁舎建設工事写真
令和4年6月20日敷地南側より撮影

新庁舎建設工事、人工地盤建設工事ともに、各種作業が完了し設備の試運転や各種検査を行ったのち、6月30日木曜日に竣工しました。

令和2年2月に旧庁舎の解体工事を現場着手してから約30か月、7月19日火曜日から再び当地で業務を開始しました。

新庁舎建設事業
